Stoková síť a ČOV

Stavbyvedoucí: Zbořil ( tel. 774 742 410)

Projektant: Ing. Marhefka ( tel. 602 730 709)

Technicko-ekonomické údaje

Název projektu: Krásensko – stoková síť a ČOV

Investor: Vodovody a kanalizace Vyškov, a.s.

Projektant a autorský dozor: DUIS spol.s r.o.

Technický dozor investora a koordinátor BOZP: AP Investing s.r.o.

Zhotovitel díla: „Společnost ARKO – STAEG – Krásensko“

Správce / Společník 1: ARKO TECHNOLOGY, a.s.

Společník 2: STAEG Stavby, spol. s r.o.

Cena díla: 108 493 777,- Kč bez DPH

Termín výstavby: 20 měsíců od převzetí staveniště Zhotovitelem

Předání staveniště: 3. 4. 2025

Termín zkušebního provozu ČOV: 12 měsíců od předání a převzetí dokončeného díla

Popis stavby:

  • nová oddílná splašková kanalizace v dl. 3 909,30 m, DN 250, materiál PVC
  • 791 m odboček pro kanalizační přípojky zakončené 158ks revizních šachet DN 400 PVC
  • nová mechanicko-biologická ČOV pro 550 EO

Financování projektu

Poskytnutá dotace z Národního programu životního prostředí následujícím způsobem (garant Státní fond životního prostředí ČR):

Kanalizace

Smluvní dokument: Smlouva č. 1240700021 o poskytnutí podpory ze SFŽP ČR (NPŽP)

Výše dotace: 46 979 663,19 Kč, tj. 60% z uznatelných nákladů

Cíle projektu: kanalizace o délce 3,91 km, 791 m odboček (158ks odboček + šachta DN 400)

ČOV

Smluvní dokument: Smlouva č. 1240700020 o poskytnutí podpory ze SFŽP ČR (NPŽP), 30%

Výše dotace: 9 627 317,95 Kč z uznatelných nákladů

Cíle projektu:  realizace nové ČOV o kapacitě 550 EO

Zbývající část pořizovacích nákladů nepokrytých dotací (vlastní zdroje) hradí VaK Vyškov, a.s. z vlastních investičních prostředků.

Aktuality

23. 1. 2026 Oznamujeme majitelům nemovitostí, že na obecním úřadě si mohou od pondělí 26. 1. 2026 začít vyzvedávat zpracovanou projektovou dokumentaci na připojení k nové kanalizaci. Úhrada za zpracování ve výši 4 000,- Kč bude probíhat v hotovosti při převzetí dokumentace.

21. 8. 2025 Oznamujeme občanům, že výkopové práce v souvislosti s budováním nové kanalizace nyní pokračují po hlavní silnici směrem na Kojál. Práce v tomto úseku budou náročné v tom, že často nepůjde projet ani osobním vozidlem nebo se bude muset dlouho čekat na uvolnění pro průjezd. Žádáme proto občany, kteří bydlí v této části obce, pokud to bude z jejich strany možné, aby si své automobily zaparkovali v jiné části v obci, aby se snadno dostali např. do práce.

Při této příležitosti opět žádáme všechny majitele aut v celé  obci, aby si své automobily odstavili pokud možno na své pozemky a tím umožnili snadný průjezd pro techniku, která se nyní v obci pohybuje a snadný průjezd v obci. Dále žádáme některé místní řidiče, aby při projíždění v uzavřené obci přizpůsobili tomuto stavu rychlost svého vozidla. Víme o určitých místních řidičích, kteří nedbají na to, že uzavřeným úsekem je třeba projíždět pomalu a svou velkou rychlostí vozidla se vystavují nebezpečí poškození a hlavně tím zvyšují prašnost v obci.

Děkujeme za pochopení.

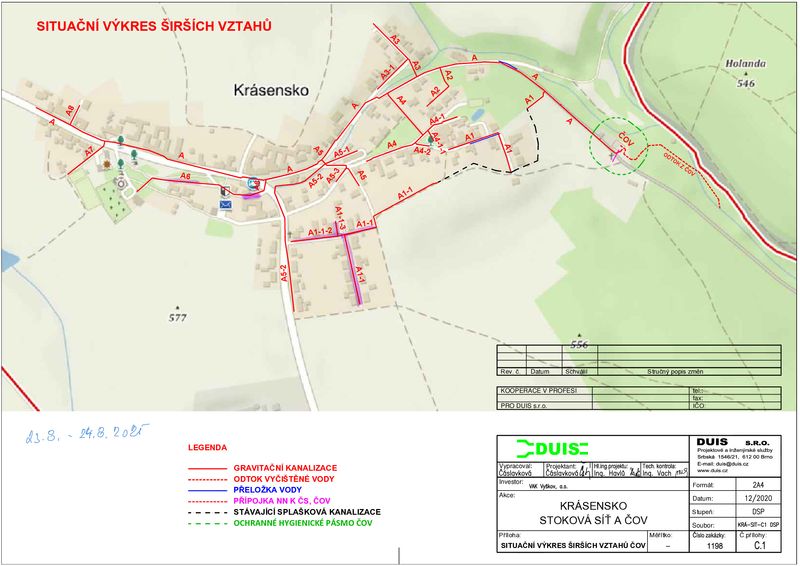

18. 8. 2025 Obchůzky nemovitostí k vytvoření projektové dokumentace na kanalizační přípojky se uskuteční v sobotu 23. 8. od 9:00 do 19:00 a v neděli  23. 8. od 13:00 do 19:00. Projektant pan Marhefka (tel. 602 730 709) navštěvovat nemovitosti připojené ke stoce A1-1, A1-1-2, A1-1-3 a A6.

28. 7. 2025 V sobotu 2. 8. od 9.00 do 19.00 a v neděli 3. 8. od 13.00 do 19.00 projektant pan Marhefka navštěvovat nemovitosti připojené ke stoce A od čp. 16 směrem dolů k ČOV a ke stoce A3 a A3-1(Chochola)

24. 6. 2025 Vzhledem k tomu, že někteří občané mají obavy z možného poškození – prasknutí domu při prováděných výkopových pracících v obci, nabízí firma, která kanalizaci provádí, pasportizaci vnitřní stavby. Znamená to, že provede uvnitř domu fotodokumentaci současného stavu pro možný spor v případě poškození. V případě zájmu prosím volejte pana Zbořila, tel. 774 742 410.

Obracíme se na Vás s prosbou, abyste svá vozidla neparkovali na veřejné komunikaci, ale využívali k parkování své pozemky. V současné době jsou některé ulice z důvodu kopání kanalizace uzavřené a musí se různě v obci objíždět. Zajištěním průjezdnosti komunikace přispíváte nejen k bezpečnosti, ale i k plynulosti provozu a komfortu všech obyvatel.

Děkujeme za pochopení a ohleduplnost

2. 6. 2025 Obchůzky nemovitostí k vytvoření projektové dokumentace na kanalizační přípojky se uskuteční v sobotu 7. 6. od 9:00 do 19:00 a v neděli od 13:00 do 19:00. Týkat se budou nemovitostí, jejichž odpadní vody se budou svádět do stoky v okolí obchodu:  A 5 , A 5-3, A 5-1; na trávníkách:  A 4, A 4-1-1, A4-2 a A 2 (u smrku).  Směr obchůzky od stok A5 ke stoce A2. V plánu jsou zvýrazněny růžově.

26. 5. 2025 Od 26. 5. až do konce měsíce října letošního roku je v naší obci úplná uzavírka z důvodu realizace stavby „Krásensko stoková síť a ČOV“. Po celou dobu uzavírky bude uzavřeným úsekem průjezd všech linkových autobusů včetně obsluhy na autobusových zastávkách, pro naše občany bude zajištěn bezpečný přístup ke svým nemovitostem po celé délce uzavřeného úseku, bude možný vjezd veškeré obsluhy, návštěv do domů a vjezd k lékaři. Jedinou podmínkou je dodržování bezpečné jízdy v místě probíhající stavby.

7. 5. 2025 Výkopové práce budou zahájeny v pondělí 12. 5. 2025. Jako první se bude kopat v trase od obchodu za domem č. p. 64. Pokud bude třeba, obracejte se na stavbyvedoucího pana Zbořila, který po dobu výstavby bude přítomen přímo v obci. Kontakt 774 742 410.

25. 4. 2025 Obchůzky nemovitostí k vytvoření projektové dokumentace na kanalizační přípojky se uskuteční v sobotu 3. 5. od 8:00 do večera a v neděli od 12:30 do večera. Týkat se budou nemovitostí, jejichž odpadní vody se budou svádět do stoky A 1 (Na Skale), A 5-2 (kolem hlavní silnice od Podomí ke sv. Jánu) a A od křižovatky nahoru (od sv. Jána kolem hlavní silnice směr na Kojál). V plánu jsou zvýrazněny růžově.

Projektovou dokumentaci bude zpracovávat Ing. Marhefka (tel. 602 730 709). Cena za projekt bude jednotná 4 000 Kč.

11. 3. 2025 proběhla schůzka občanů s vedením společnosti VaK Vyškov, a. s. a zástupci dodavatelské firmy STAEG, která se týkala budování nové kanalizace v celé obci včetně čistírny odpadních vod.  Zástupci společnosti Vodovody a kanalizace Vyškov vysvětlili občanům důvody, proč se nová kanalizace buduje a podali informace o průběhu celé stavby.


Ve spolupráci s obcí Krásensko budou všichni majitelé nemovitostí osloveni projektantem, který zpracuje projekt k připojení jednotlivých domů do kanalizace . Ke každé nemovitosti bude na náklady investora zbudovaná odbočka včetně šachty . Samotné připojení z domu do šachty je pak věcí majitele domu , který se dle zpracovaného projektu připojí. Investor, dodavatel i Obec Krásensko se budou snažit, aby Vaše připojení proběhlo bez problémů a vždy po vzájemné dohodě.

Obrázek aktualita 18.8.2025

JPG obrázek JPG obrázek
Velikost 77,13 kB

Obrázek aktualita 28.7.2025

JPG obrázek JPG obrázek
Velikost 53,4 kB

Obrázek aktualita 2.6.2025

JPG obrázek JPG obrázek
Velikost 64,37 kB

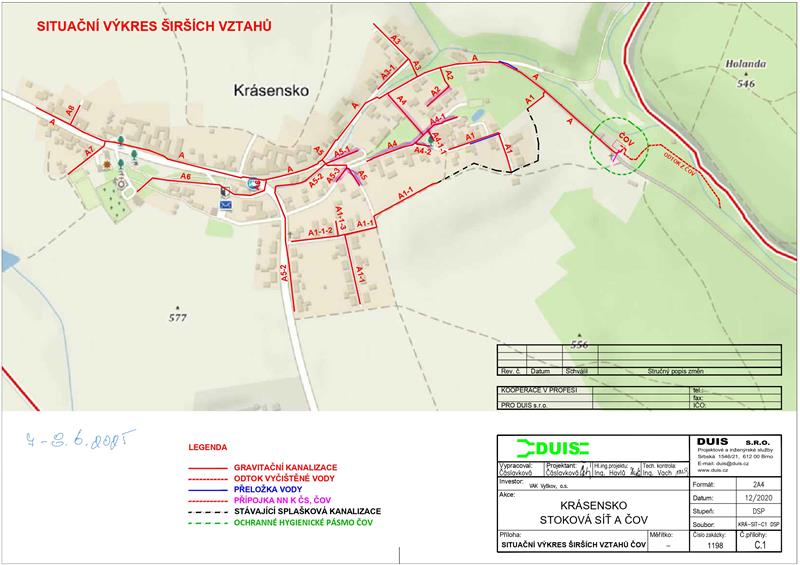

Obrázek aktualita 25.4.2025

JPG obrázek JPG obrázek
Velikost 57,66 kB

Publicita projektu

JPG obrázek JPG obrázek
Velikost 43,45 kB

Situační výkres 1:500 - ČOV

PDF dokument PDF dokument
Velikost 466,66 kB

Situační výkres 1:500 - Skala

PDF dokument PDF dokument
Velikost 1,19 MB

Situační výkres 1:500 - dolní konec

PDF dokument PDF dokument
Velikost 716,53 kB

Situační výkres 1:500 - jižní část

PDF dokument PDF dokument
Velikost 869,55 kB

Situační výkres 1:500 - horní konec

PDF dokument PDF dokument
Velikost 1,08 MB

Situace katastru nemovitostí - východní část obce

PDF dokument PDF dokument
Velikost 460,59 kB

Situace katastru nemovitostí - západní část obce

PDF dokument PDF dokument
Velikost 479,59 kB

Situační výkres širších vztahů

PDF dokument PDF dokument
Velikost 476,77 kB

Uzavírka silnice

PDF dokument PDF dokument
Velikost 7,69 MB
